上海楊樹浦水廠始建于公元1881年8月,由于存在年代久遠,2013年被列入第七批全國重點文物保護單位;2018年1月27日入選中國工業遺產保護名錄第一批名單。隨著現代化水廠排泥水處理要求的提升,楊樹浦水廠也將排泥水處理系統列入水廠提標計劃中。
由于受場地、文物保護等種種因素制約,本項目最終決定由上海市政工程設計研究總院EPC總包,金劍環保有限公司參與設計。定制方案將現存老化嚴重的1#沉淀池內設備拆除,利用池體原有基礎和有限的場地空間,設計制作一套處理量可滿足水廠現狀排泥總量的一體式排泥水集成處理系統。該設計方案將根據楊樹浦水廠現狀布局,結合水廠總體規劃,東區常規處理規模約84萬m3/d,本工程與84萬m3/d東區沉淀池常態排泥水配套,排泥水處理系統日處理量為19200m3。
排泥水系統核心技術設計采用全不銹鋼一體化高效濃縮池,配有高效可調流反應池,通過反應池的排泥水,將與藥劑充分反應形成礬花,可在濃縮池迅速濃縮沉淀,污泥含固率穩定在3%左右。上清液通過水槽收集進入出水池,SS低于20mg/L。

楊樹浦水廠系統工藝流程
項目自2020年5月15日全面進場施工。

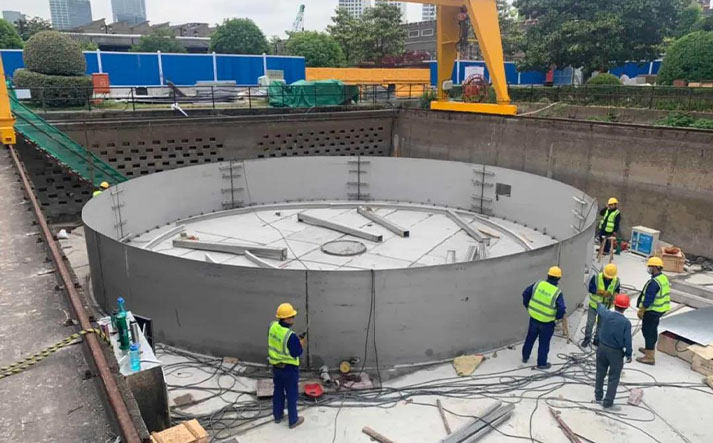

楊樹浦水廠組裝施工現場
經過45天緊張有序的施工,至6月30日已具備試通水調試條件。

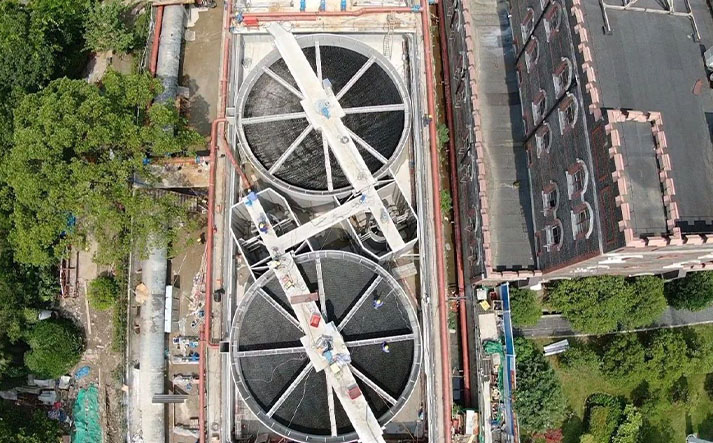

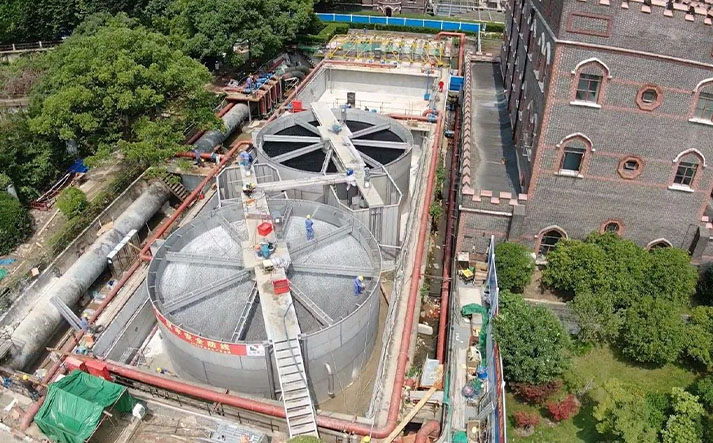

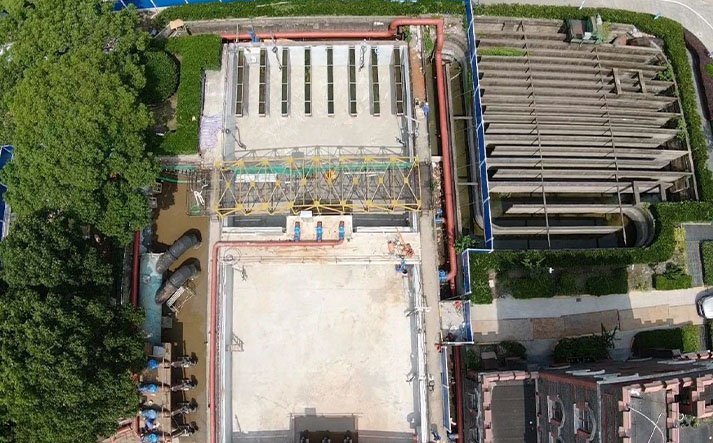

楊樹浦水廠排泥水處理系統安裝完成
上海吳淞水廠于2016年建設,隸屬上海城投水務(集團)有限公司,此次提標改造工程是按照吳淞水廠常態供水規模7萬m3/d情況下其生產過程中所產生的全部生產廢水的處理規模考慮。即包括進行全廠沉淀池排泥水和濾池反沖洗廢水的處理,排泥水處理系統日處理量為4770m3。
吳淞污水處理廠系統工藝流程
由金劍環保有限公司參與設計并負責施工安裝的吳淞水廠排泥水處理工程,于2020年5月15日全面進場作業,經過45天緊張有序的施工,現水廠排泥水處理系統整體工程已順利完成池體安裝、設備就位、管道系統及電氣自控系統接入工作,進入調試試運行階段。

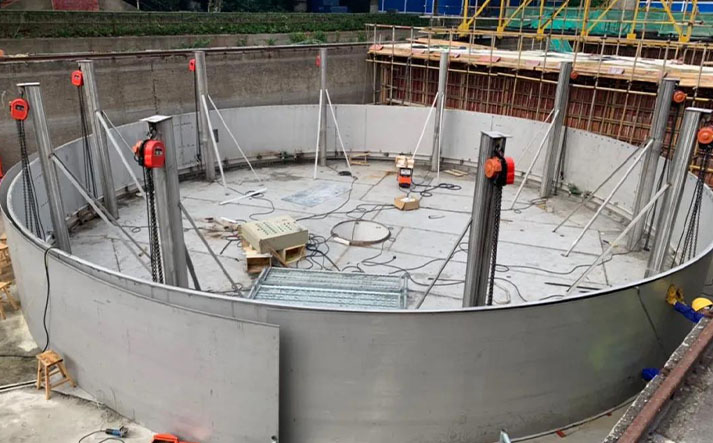

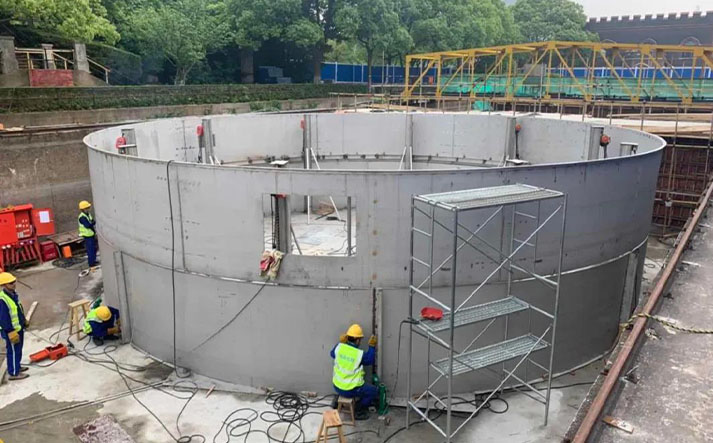

吳淞水廠施工現場

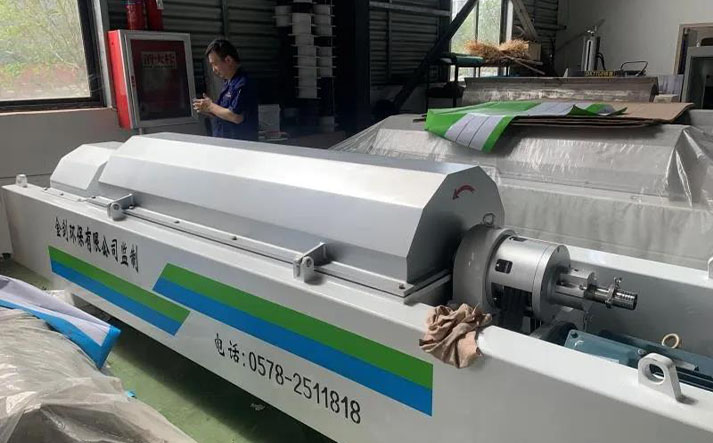

吳淞水廠配套離心機由金劍環保監制
吳淞水廠反應池調試狀態

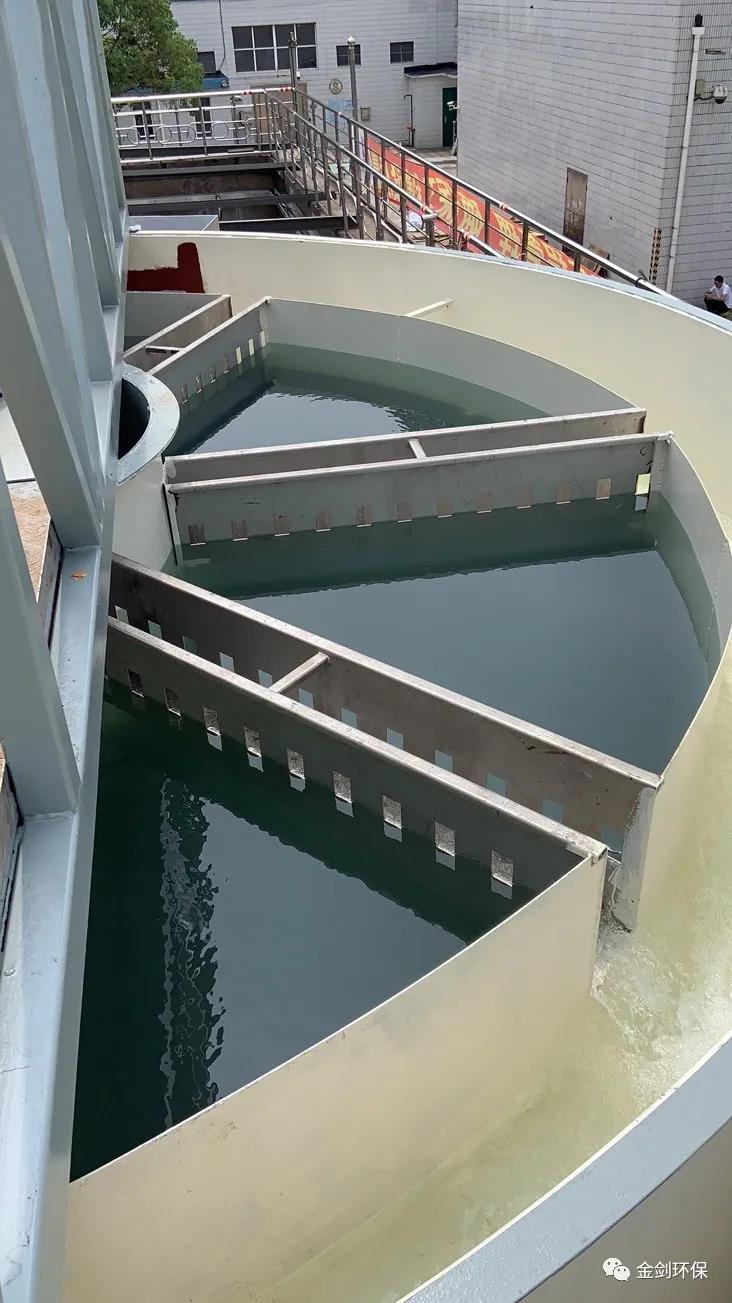

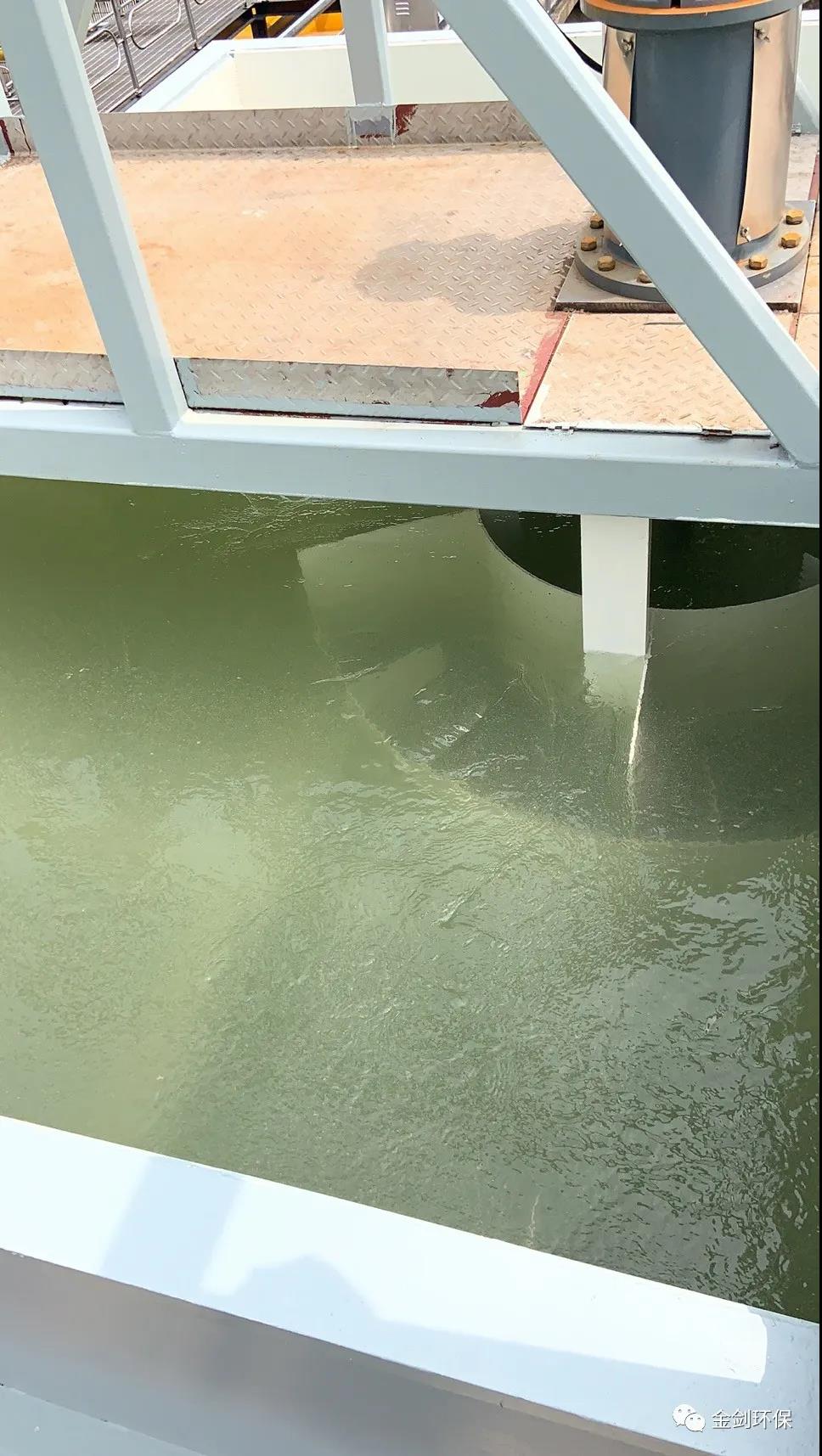

吳淞水廠濃縮池上清液收集
楊樹浦、吳淞水廠排泥水工程的順利實施,標志著自來水廠排泥水處理工藝已從混凝土構筑物+處理設備組合的形式正式進入智慧型一體式排泥水成套處理系統時代。
自來水廠排泥水處理系統的建設,將由過去從施工設計、項目備案、施工招投標、開工審批、項目施工、設備采購、聯動調試等等復雜步驟直接轉變?yōu)榕拍嗨幚矶ㄖ苹到y(tǒng)設備采購+供應商伴隨安裝調試服務的模式。相當于以往需要8-12個月建設周期的項目,直接縮短為2個月,項目上馬時間節省80%以上。利用有限場地定制設計布局,占地面積節省超過50%以上。排泥水系統具有可拆組、可調節、可超越等多種優勢功能,并利用多種工藝組合方式大大提高了排泥水處理系統應對水廠排泥水量變化的能力。
值此建黨99周年之際,在黨的生日這一天,金劍環保以楊樹浦水廠、吳淞水廠排泥水處理系統順利進入調試階段向黨獻禮!
